O que é o diário de obra
O diário de obra, ou RDO (Relatório Diário de Obra), é o registro oficial do que acontece no canteiro a cada dia. Ele guarda as condições de trabalho, quem estava na obra, o que foi executado e o que deu errado. Em contrato público, o diário é o primeiro documento que o fiscal e os órgãos de controle consultam quando há dúvida sobre prazo, quantidade ou qualidade.
O que o RDO de obra pública precisa ter

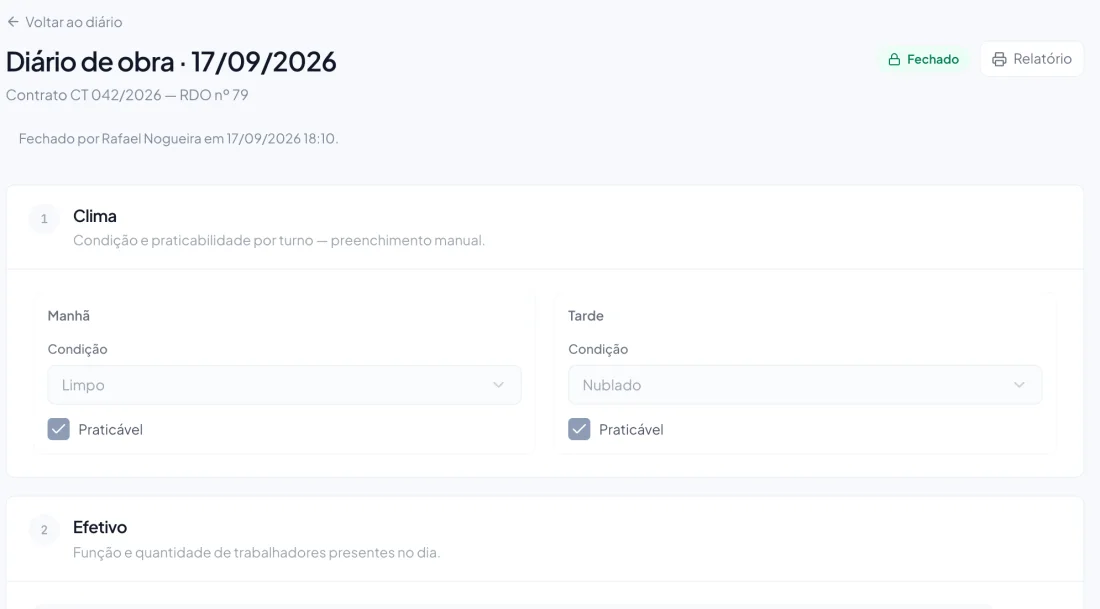

- Identificação: contrato, obra, número do RDO e data.
- Clima por turno e se o dia foi praticável. É o que sustenta um pedido de prorrogação por chuva.
- Equipe por função e quantidade, própria e terceirizada.
- Equipamentos em operação, parados ou em manutenção.
- Serviços executados, de preferência ligados aos itens da planilha contratual.
- Ocorrências: acidentes, falta de material, visitas do fiscal, interferências, ordens recebidas.
- Fotos com data e local do que foi executado.
- Assinatura do responsável técnico.
Erros que fazem o fiscal questionar
- Dias em branco ou preenchidos de uma vez no fim do mês.
- Serviço descrito de um jeito que não bate com o item da planilha medido no boletim.
- Foto sem data, sem local ou de outro trecho da obra.
- Chuva registrada sem indicar se o turno foi perdido.
- Ocorrência grave sem providência registrada.
RDO no papel ou no celular
O papel funciona enquanto a obra é pequena e o fiscal está perto. Quando a empresa toca vários contratos, o problema vira juntar: folhas que chegam atrasadas, fotos no WhatsApp de cada encarregado e uma planilha de medição que ninguém liga ao diário. No celular, o RDO nasce no dia, com a foto e a localização junto, e o apontamento de serviço já alimenta a medição do mês.
